O projektu

Žádaný kov, který může vylepšit životní podmínky zdejších obcí

Výroba lithných produktů použitelných v bateriovém průmyslu je výjimečnou příležitostí pro Dubí, Újezdeček, Košťany, Kadaň a další okolní obce, pro Ústecký kraj, ale i celou Českou republiku.

Ústecký kraj a zdejší obce se mohou od počátku stát součástí perspektivního odvětví výroby a zpracování baterií. Kromě samotné produkce lithia má ČR velkou šanci přilákat výstavbu takzvané gigafactory, tedy továrny na výrobu baterií.

Projekt těžby a zpracování lithia na Cínovci představuje strategický záměr na vybudování dlouhodobé výrobní základny pro produkci uhličitanu lithného v bateriové kvalitě, což je klíčová složka pro výrobu vysokokapacitních Li-ion baterií do elektromobilů.

Hlavním cílem projektu je vybudování hlubinného dolu a zpracovatelského závodu s roční kapacitou těžby 3,2 milionu tun rudy, což umožní roční produkci přibližně 37,5 tisíce tun uhličitanu lithného pro až 1,3 milionu elektromobilů.

Z širšího hlediska projekt usiluje o zvýšení surovinové soběstačnosti a bezpečnosti České republiky i Evropské unie v oblasti kritických materiálů podle nařízení CRMA a zároveň má za cíl podpořit hospodářskou transformaci Ústeckého kraje, vytvořit nová kvalifikovaná pracovní místa a přispět k nahrazení postupně utlumovaného uhelného průmyslu novým oborem moderní ekonomiky.

Na projekt je poskytnuta podpora 800 mil. Kč z Operačního plánu spravedlivé transformace financovaného Evropskou unií.

Nová aktivita přinese regionu prostředky na potřebné investice, obyvatelé zároveň získají kvalifikovaná a dobře placená pracovní místa. Celý tento řetězec přinese do regionu tisíce kvalitních pracovních míst a zajistí další možnosti rozvoje celého regionu. Kraj se tak stane ideální volbou pro další investice v tomto odvětví, rozvoj klíčového průmyslu pro celou Českou republiku a přitáhne další podnikání.

Mezi přínosy pro obyvatele Ústeckého kraje bude patřit také zlepšení regionální i obecní infrastruktury, rozvoj školství a místního vědeckého výzkumu. Cílem projektu je produkce lithných produktů, které se budou používat pro výrobu baterií zejména do elektromobilů či bateriových úložišť pro energii z obnovitelných zdrojů, které budou vznikat i v Ústeckém kraji. Vznikne zde moderní lithium park, jehož části budou navzájem propojeny moderním a k přírodě šetrným způsobem přepravy.

Celý projekt klade důraz na citlivý přístup k životnímu prostředí a životu místních obyvatel. Proces výroby lithia na Cínovci je připravován tak, aby byl co nejtišší a s co nejmenším dopadem na okolí. Většina prací bude i proto probíhat hluboko pod povrchem. Hlavní investor, Skupina ČEZ, je zárukou toho, že projekt bude realizován společensky odpovědně, s minimálním vlivem na životní prostředí a s ohledem na to, aby se hodnota ložiska promítla do zlepšení životních podmínek místních obyvatel.

Martin Pohlodek

manažer ČEZ a generální ředitel Geomet

Pro Česko to může být cesta k přerodu v silnou a ekologickou ekonomiku a lídra v oblasti výroby a zpracování baterií. Pokud se nám podaří nabízených příležitostí využít, výrazně se také sníží negativní sociální dopady spojené s plánovaným útlumem uhelného průmyslu na severu Čech.

Klíčový produkt pro rozvoj automobilového průmyslu

V nejbližší době čeká Českou republiku stejně tak jakou celou EU přechod od tradičního automobilového průmyslu a spalovacích motorů směrem k čisté elektromobilitě. Lithiové baterie, které jsou nedílnou součástí všech elektromobilů, jsou proto klíčovým produktem. Výskyt lithného ložiska na našem území nám poskytuje jedinečnou příležitost tento kov u nás získávat a v rámci zamýšleného projektu tyto zásoby proměnit v domácí produkci suroviny kritické pro budoucí rozvoj automobilového průmyslu. Automobilový průmysl dnes tvoří 10 % tuzemského HDP, čtvrtinu veškeré průmyslové výroby a zaměstnává přímo a nepřímo půl milionu lidí. Správně vyřešit transformaci automobilového průmyslu je tak pro Česko klíčové.

Jak bude vypadat český lithium park

V lokalitě se podle provedených průzkumů nachází 3 procenta všech světových zásob lithia, kterému se dnes přezdívá bílé zlato.

Lithné ložisko na Cínovci je situované na hranici ČR a Německa asi 6 kilometrů severně od města Dubí na Teplicku. Dvě třetiny ložiska se nacházejí na české straně, zatímco menší část leží pod německým Zinnwaldem. V Německu se pracuje na podobném projektu výroby lithia, protože i pro Německo jde o klíčový kov pro jeho budoucnost.

Lithium park se skládá ze dvou základních částí. Jde o důl, který má vzniknout na Cínovci v lokalitě zvané Sedmihůrky, v lese a mimo zastavěné území obce. Druhou součástí lithium parku bude zpracovatelský závod, jehož výstavba je plánována v okolí elektrárny Prunéřov, zpracovatelský závod by zde vznikl na pozemcích Skupiny ČEZ. Lithium park doplňuje plánovaná gigafactory, tedy továrna na výrobu baterií, která se připravuje v nedalekém Prunéřově / lokalitě Severní lom.

Využívat budeme hlubinnou metodu získávání potřebného kovu. Je šetrná k okolní krajině a nijak nenarušuje její ráz. Viditelný z povrchu bude pouze malý portál vedoucí do pracovního prostoru. Práce budou probíhat s maximálním důrazem na bezpečnost a zdraví všech zaměstnanců, a to díky využití nejmodernějších technologií. Bezpečnost provozu a jeho minimální dopad na okolí pro nás mají nejvyšší prioritu.

  • Celý důl bude situován podzemí v hloubce 150 až 400 metrů ve velmi pevné hornině (žula), která zajišťuje stabilitu a omezuje vibrace. Dopad na krajinu tak bude naprosto minimální.
  • Přes bohatství ložiska budou Sedmihůrky relativně malým dolem, nijak se podobající uhelným dolům. Předpokládají se dvě podzemní propojené štoly v masivu cínovecké žuly. Každá bude mít délku přibližně 1 150 metrů.
  • Důl se bude nacházet v lese mimo zastavěné území v lokalitě Sedmihůrky, cca 6 kilometrů na sever od Dubí.
  • Zvolenou metodou pro získání lithné rudy je klasické komorování a chodbicování. Základní drcení bude umístěno pod povrch, čímž bude podpořena tichost provozu dolu a omezen vliv na okolní prostředí.
  • Vydobyté komory budou vyplněny certifikovaným zakládkovým materiálem, který zajistí stabilitu vydobytých prostor.
  • Zpracovatelský závod je druhou zásadní součástí cínoveckého lithium parku. Je plánován na ploše bývalé hnědouhelné elektrárny Prunéřov I, zpracovatelský závod by zde vznikl na pozemcích Skupiny ČEZ.
  • Do zpracovatelského závodu se bude ruda dopravovat po železnici z nádraží v průmyslové zóně Dukla u obce Újezdeček, v závodu se z ní budou vyrábět finální lithné produkty. Vzniknou tu kvalifikovaná pracovní místa spojená s výrobou lithných produktů a s jejich výzkumem a vývojem. Závod bude složen z kancelářských a administrativních budov, zpracovatelské části a výzkumného centra.
  • Zpracovatelský závod bude zkonstruován dle nejmodernějších poznatků a s co největším ohledem na okolí.
  • Plánovaná vysoce sofistikovaná továrna na články do baterií do elektromobilů.
  • ČEZ ji připravuje v Prunéřově u Chomutova a lithium z Cínovce by se mohlo uplatnit primárně přímo zde.
  • Továrna se může stát srdcem automobilového průmyslu v Ústeckém kraji s perspektivou dodávek baterií pro automobilky v Česku i v Německu.
  • Primární rozdrcení rudy se bude odehrávat hluboko pod povrchem přímo na Sedmihůrkách tak, aby hlučnější práce měly co nejmenší vliv na okolí.
  • Rozdrcená ruda bude na nádraží v průmyslové zóně Dukla dopravována speciálním dopravníkem. Zde bude přeložena na železniční vagony a přepravena do areálu zpracovatelského závodu v Prunéřově.
  • Dopravník bude částečně v průseku a částečně nad lesním patrem.

V prosinci 2025 jsme dokončili finální studii proveditelnosti. V únoru 2026 byla zastupitelstvem Ústeckého kraje schválena 6. Aktualizace Zásad územního rozvoje Ústeckého kraje, která vymezuje plochy koridory nezbytné pro realizaci projektu. V souladu s požadavky dotčených obcí je vymezená plocha pro zpracovatelský závod v Prunéřově u Kadaně a v průmyslové zóně Dukla je vymezena plocha pouze pro překladiště.

V prosinci 2024 jsme podali oznámení záměru (tzv. oznámení EIA) na zpracovatelský závod a dopravu rudy o maximální kapacitě 3,2 mil. t. rudy ročně. Informace o řízení a kompletní podklady jsou k dispozici v informačním systému EIA. Na základě závěrů zjišťovacího řízení z června 2025 jsme v prosinci 2025 předložili Ministerstvu životního prostředí dokumentace EIA.

Finální termín zahájení těžby bude záviset na rychlosti povolovacích procesů. Urychlení a zjednodušení povolování byl jedním z důvodů, proč jsme změnili lokalitu pro výstavbu zpracovatelského závodu na Prunéřov.

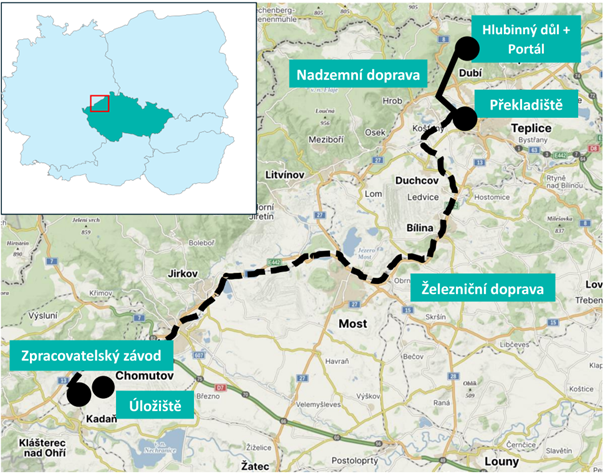

Přehledová mapa a základní popis
